Diễn biến mới tại công trình 21.000 tỷ đồng lớn nhất Đông Nam Á: Toàn bộ gian máy nằm dưới lòng núi, phải đào 3.000 m hầm ngang

Ngọc Điệp | 12:35 30/09/2026

Sau hơn 6 tháng triển khai trong khu vực địa chất yếu, nhà thầu đào và gia cố khoảng 140m, chưa thể tổ chức tiến gương (đào hầm) đại trà.

Diễn biến mới tại công trình 21.000 tỷ đồng lớn nhất Đông Nam Á: Toàn bộ gian máy nằm dưới lòng núi, phải đào 3.000 m hầm ngang
Ảnh: EVN

6 tháng triển khai trong khu vực địa chất yếu, đào và gia cố khoảng 140m, chưa thể tổ chức tiến gương (đào hầm) đại trà

Thông tin từ EVN, sau khi kiểm tra thi công trực tiếp tại công trường Dự án Nhà máy thuỷ điện tích năng Bác Ái, đoàn công tác EVN có buổi làm việc với EVNPMB3, đơn vị tư vấn thiết kế, tư vấn giám sát và Liên danh nhà thầu về tình hình thi công quý III và mục tiêu nhiệm vụ trọng tâm trong quý IV/2026.

Theo báo cáo của EVNPMB3, trong quý III/2026, Liên danh nhà thầu đã hoàn thành một số mục tiêu thi công theo kế hoạch. Trong đó, đường thi công vận hành (TCVH) VH2 cơ bản hoàn thành lớp cấp phối đá dăm loại II; đường TCVH VH3A hoàn thành đoạn 1 theo kế hoạch với 1.160/4.708m; hầm thi công hoàn thành 100% khối lượng đào, gia cố theo kế hoạch năm 2026; hoàn thành đào, gia cố ngách thi công số 4. Đáng chú ý, khối lượng đào, gia cố nhà máy ngầm đạt 115% kế hoạch quý và hầm xả đoạn 2 đạt 386% kế hoạch quý.

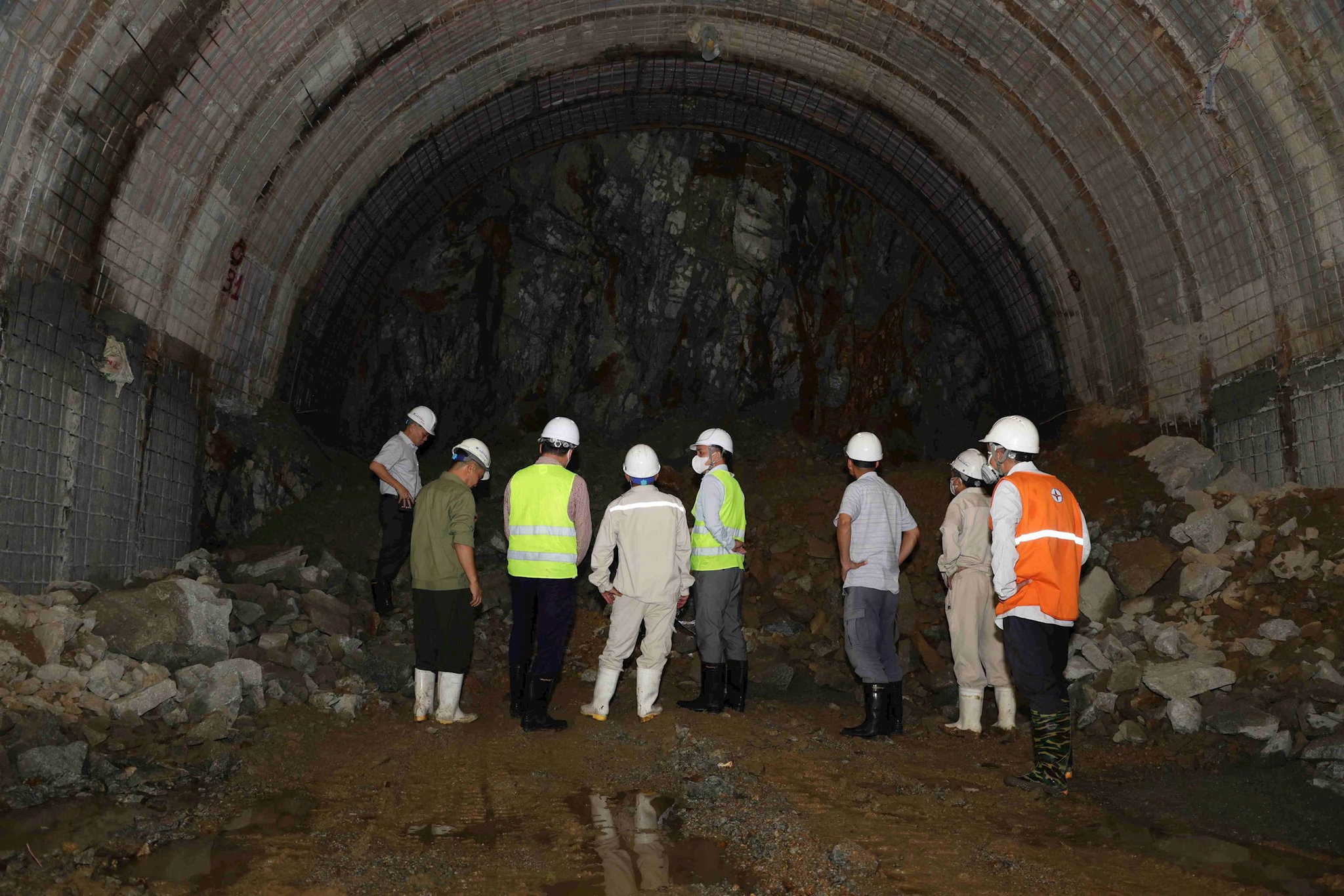

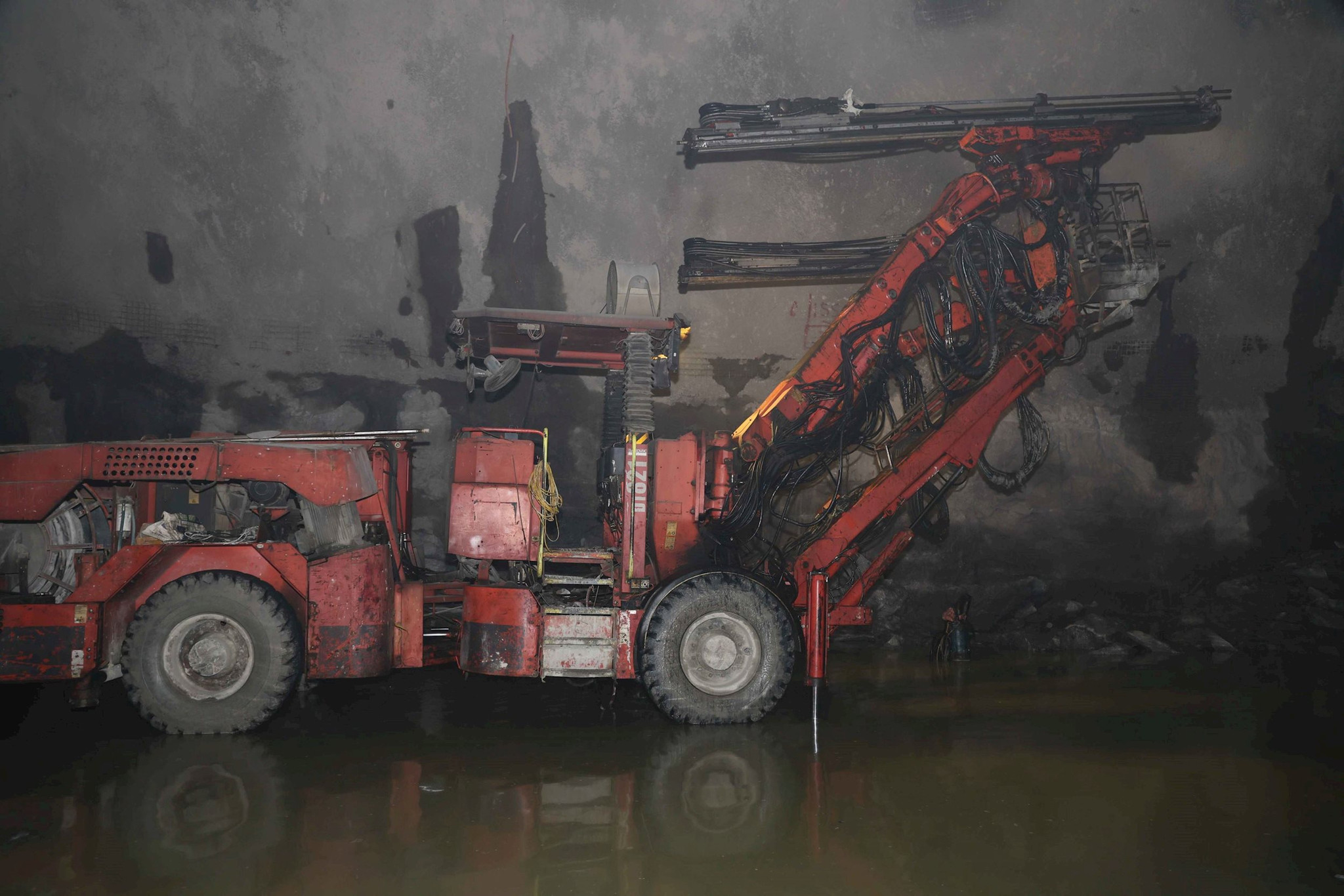

Tuy nhiên, tiến độ quý III vẫn chịu ảnh hưởng đáng kể bởi điều kiện địa chất tại hầm thi công vận hành (TCVH) VH3A. Sau hơn 6 tháng triển khai trong khu vực địa chất yếu, nhà thầu đào và gia cố khoảng 140m, chưa thể tổ chức tiến gương (đào hầm) đại trà.


Phó giám đốc EVNPMB3 Nguyễn Thanh Minh báo cáo tại cuộc họp (Ảnh: EVN)

Bên cạnh yếu tố địa chất, thời tiết mưa nhiều cũng gây khó khăn cho công tác tổ chức thi công. Một số tuyến đường phục vụ thi công vận hành bị trôi lớp đá dăm mặt đường, xuất hiện ổ gà, bùn đất và nguy cơ sạt lở tại một số vị trí, ảnh hưởng đến việc đi lại, vận chuyển vật tư, thiết bị.


Kết luận buổi làm việc, Phó Tổng giám đốc EVN Phạm Hồng Phương yêu cầu các nhà thầu tăng cường các giải pháp kiên cố hóa đường phục vụ thi công vận hành, bảo đảm đồng thời mục tiêu tiến độ và an toàn. Đối với các hạng mục bị ảnh hưởng bởi điều kiện khách quan như địa chất, thời tiết, Liên danh nhà thầu cần chủ động đưa ra các giải pháp phù hợp để tăng tốc độ thi công, bù đắp phần khối lượng bị chậm.

Về công tác quản lý môi trường, xã hội, sức khỏe và an toàn (ESHS), lãnh đạo EVN lưu ý vẫn còn một số tồn tại, hạn chế và yêu cầu các Ban chuyên môn EVN phối hợp với các bộ phận liên quan khẩn trương xử lý. Đối với các yêu cầu về môi trường – xã hội của Bên cho vay liên quan đến điều kiện giải ngân lần đầu, EVNPMB3 cần tập trung giải quyết, bảo đảm đáp ứng các yêu cầu theo tiến độ.

Phó Tổng giám đốc EVN Phạm Hồng Phương đồng thời yêu cầu EVNPMB3, Liên danh nhà thầu và tư vấn thiết kế đẩy nhanh tiến độ hoàn thành các hồ sơ thiết kế bổ sung. EVNPMB3 cũng cần khẩn trương kiện toàn bộ máy điều hành tại công trường, bổ sung nhân lực có kinh nghiệm nhằm tăng cường sự sâu sát trong công tác quản lý dự án, phát huy vai trò song hành cùng các đơn vị thi công và kịp thời giải quyết, tháo gỡ những vướng mắc phát sinh trong quá trình thực hiện dự án.

Nhà máy thủy điện tích năng có công suất thiết kế lớn nhất Đông Nam Á

Dự án Thủy điện tích năng Bác Ái, công trình đầu tiên thuộc loại hình này tại Việt Nam. Dự án có tổng mức đầu tư 21.101 tỷ đồng, gồm 4 tổ máy với tổng công suất 1.200 MW. Theo EVN, đây là nhà máy thủy điện tích năng có công suất thiết kế lớn nhất Đông Nam Á.


Dự án do EVN làm chủ đầu tư, Ban Quản lý dự án Điện 3 đại diện quản lý và điều hành. Đáng chú ý, gói thầu xây lắp chính trị giá 4.334 tỷ đồng do liên danh 7 nhà thầu trong nước đảm nhiệm, gồm Tổng công ty Xây dựng Lũng Lô, Tổng công ty Sông Đà, Lilama 10, SCI E&C, Xây dựng 47, Tổng công ty Xây dựng Trường Sơn và Vinaconex.

Trong đó, nhiều doanh nghiệp như Vinaconex (VCG), Xây dựng 47 (C47), SCI E&C (SCI) và Lilama 10 (L10). Riêng Tổng công ty Sông Đà đảm nhiệm thi công hạng mục nhà máy ngầm.

Điểm đặc biệt của công trình là toàn bộ gian máy được bố trí dưới lòng núi, dài 208 m, rộng 29 m và cao 52 m, tương đương chiều cao tòa nhà khoảng 17 tầng. Để hình thành nhà máy, các đơn vị thi công phải đào khoảng 3.000 m hầm ngang cùng gần 300 m hầm đứng. Toàn dự án triển khai hệ thống 17 tuyến hầm phục vụ thi công và vận hành.

Hai tuyến hầm dẫn nước chính chạy song song, mỗi tuyến dài hơn 2.700 m, có đường kính thay đổi từ 5,5 đến 7,5 m. Nước được luân chuyển giữa hồ trên và hồ dưới thông qua hệ thống đường hầm này.

Công trình sử dụng hồ Sông Cái thuộc hệ thống thủy lợi Tân Mỹ làm hồ dưới. Khi nguồn điện dư thừa, nhà máy sử dụng điện để bơm nước lên hồ trên; vào giờ cao điểm, nước được xả xuống qua turbine để phát điện. Cơ chế này giúp tích trữ năng lượng, điều tiết phụ tải và hỗ trợ vận hành hệ thống điện quốc gia.

Một số mục tiêu thi công chính quý IV/2026 nhằm hoàn thành cam kết trong giao ước thi đua năm 2026:

Hoàn thành đào và gia cố nhà máy ngầm đến cao trình 109,5m trước ngày 31/12/2026.

Tập trung tối đa nguồn lực để thi công đào, gia cố đoạn địa chất đứt gãy bậc IV của Hầm TCVH VH3A. Đồng thời, đẩy nhanh tiến độ thi công hầm TCVH và cấp gió, ngách thi công số 2 cường độ đào và gia cố hầm tối thiểu đạt 130md/tháng.

Chuẩn bị các điều kiện cần thiết để triển khai thi công hầm đứng của các hạng mục tháp điều áp hạ lưu, tháp van hạ lưu.

Triển khai đào và gia cố NTC6, hầm VH6A khi có mặt bằng, đảm bảo tối thiểu đạt 120md/tháng.
