Chuyển động quan trọng tại "trái tim" của "gã khổng lồ tỷ đô ngủ quên", 15 năm chưa hoàn thành
Pha Lê|11:13 20/07/2025
Dự án này được khởi công năm 2010 và dự kiến hoàn thành trong 45 - 49 tháng.
Miền Tây Nam Bộ có tốc độ phát triển kinh tế và nhu cầu điện lớn.

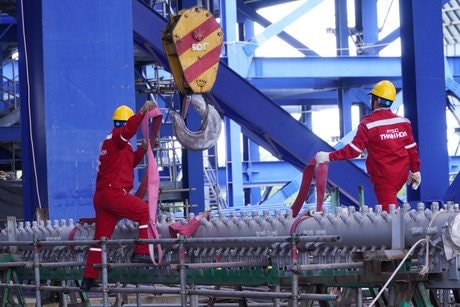

Dự án Nhà máy nhiệt điện Long Phú 1 hiện đang được đẩy nhanh tiến độ thi công, hàng loạt hạng mục quan trọng khác cũng đang được gấp rút hoàn thành. Ban Quản lý Dự án Điện lực Dầu khí Long Phú 1 (Ban QLDA) hiện phối hợp chặt chẽ cùng Tổng công ty Dịch vụ Kỹ thuật Dầu khí Việt Nam (PTSC) triển khai lắp đặt Lò hơi cho cả hai Tổ máy số 1 và 2. Đây chính là "trái tim" của nhà máy.
Lò hơi của Nhà máy Nhiệt điện Long Phú 1 do nhà thầu TKZ thiết kế và chế tạo, thuộc loại siêu tới hạn – đòi hỏi kỹ thuật cao, độ chính xác và an toàn tuyệt đối trong quá trình lắp đặt. Thiết bị tích hợp nhiều hệ thống hiện đại như kết cấu thép chịu lực, cụm ống sinh hơi – quá nhiệt, bộ hâm nước, bộ thu hồi nhiệt, cyclone, thiết bị xử lý bụi, hệ thống cấp nhiên liệu và buồng đốt.
Trong điều kiện chưa có chuyên gia TKZ hỗ trợ trực tiếp tại công trường, Petrovietnam/Ban QLDA đã huy động chuyên gia trong và ngoài ngành, cùng đội ngũ kỹ sư, giám sát của Ban QLDA và nhà thầu chủ động nghiên cứu thiết kế, áp dụng giải pháp thi công linh hoạt, phù hợp thực tế, bảo đảm tiến độ, kỹ thuật và an toàn trong từng công đoạn lắp đặt.
Thông tin từ phía Ban QLDA, đội ngũ cán bộ, kỹ sư trên công trường thường xuyên phải làm việc tăng ca, làm xuyên giờ trưa, ngày cuối tuần để kịp các mốc tiến độ quan trọng.

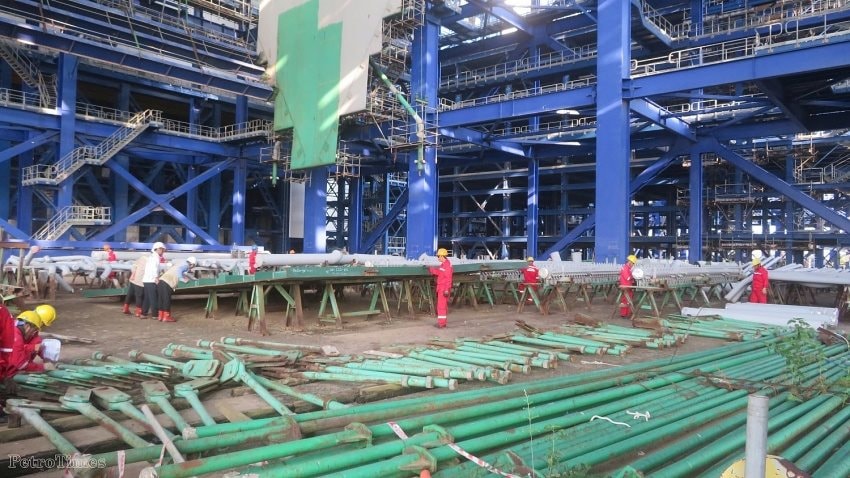

Những khối kết cấu, thiết bị áp lực đầu tiên đã được dựng lên, thiết bị chính liên tục được tập kết và đưa vào vị trí lắp đặt. Hai cẩu tháp lớn phục vụ thi công cũng vừa hoàn tất lắp dựng, chuẩn bị cho các giai đoạn tiếp theo.
Tính đến thời điểm hiện tại, các hạng mục lắp đặt đều đáp ứng yêu cầu về kỹ thuật, an toàn và tiến độ. Dự kiến, việc lắp đặt và thử áp cho cả hai Lò hơi sẽ hoàn tất trong quý 2 - 3/2026. Điều này nhằm bảo đảm tiến độ phát điện cho Tổ máy 1 vào quý 3 và Tổ máy 2 vào quý 4/2027.
Chia sẻ về tiến độ hiện tại, ông Hà Đình Niên – Trưởng Ban Quản lý Dự án Long Phú 1 cho biết, bên cạnh việc triển khai thi công hạng mục lò hơi, Ban QLDA đã cơ bản hoàn tất công tác phát hành hồ sơ mời thầu cho các gói thầu chính.
Một số gói thầu như ống khói, hệ thống phòng cháy chữa cháy, nhà hành chính và kho xưởng... đã lựa chọn được nhà thầu, dự kiến sẽ ký kết hợp đồng trong tháng 7 và triển khai thi công từ tháng 8/2025. Toàn bộ quá trình lựa chọn nhà thầu dự kiến hoàn tất trong quý 3/2025, để có thể đồng loạt khởi công các hạng mục vào quý 4 cùng năm.
Song song với đó, công tác đàm phán với các nhà thầu OEM hiện hữu cũng đang đạt được những tiến triển tích cực. Hầu hết các nhà thầu phụ đều thể hiện thiện chí tiếp tục cung cấp thiết bị cho dự án, đồng thời sẵn sàng chia sẻ chi phí và rủi ro cùng chủ đầu tư.
Đây được xem là yếu tố then chốt, giúp Petrovietnam tận dụng tối đa nguồn vật tư, thiết bị sẵn có, hạn chế thay đổi thiết kế và tránh phát sinh điều chỉnh – qua đó góp phần đảm bảo tiến độ, chất lượng và mục tiêu đưa nhà máy vào vận hành vào cuối năm 2027.
Nhà máy Nhiệt điện Long Phú 1, tọa lạc tại xã Long Đức, huyện Long Phú, tỉnh Sóc Trăng. Công trình này được Chính phủ giao cho Petrovietnam làm chủ đầu tư từ năm 2010. Dự án gồm 2 tổ máy với tổng công suất 1.200 MW và tổng mức đầu tư 1,5 tỷ USD. Sau khi hoàn thành, dự án sẽ đóng góp cho hệ thống điện quốc gia khoảng 7 tỷ kWh/năm.
Dự án này PVN đã ký với Liên danh Nhà thầu Power Machines (PM) - công ty của Nga và Tổng công ty Cổ phần dịch vụ kỹ thuật dầu khí (PTSC) làm Tổng thầu EPC với tổng giá trị hợp đồng là 1,2 tỷ USD.
Kế hoạch ban đầu thự hiện dự án là 45 tháng và 49 tháng hoàn thành cho từng tổ máy, hoàn thành tổ máy 1 vào 30/10/2018 và tổ máy 2 vào 29/2/2019. Tuy nhiên, khi dự án thực hiện được khoảng 77 - 78%, thì phát sinh vướng mắc liên quan đến lệnh cấm vận của Hoa Kỳ đối với Power Machines. Khoảng 1 năm sau đó, nhà thầu PM đã có văn bản chính thức thông báo về việc chấm dứt thực hiện hợp đồng EPC dự án.
Bình luận của bạn đã được gửi và sẽ hiển thị sau khi được duyệt bởi ban biên tập.
Ban biên tập giữ quyền biên tập nội dung bình luận để phù hợp với qui định nội dung của Báo.
Bộ Tài chính đề xuất giảm mạnh tiền lên “sổ đỏ” cho người dân; Hà Nội dự kiến sắp khởi công 2 tuyến đường sắt trên cao trong nửa cuối năm; Tập đoàn Detech được phép chuyển mục đích hơn 4.700 m2 đất nông nghiệp làm dự án Tòa nhà hỗn hợp, trụ sở công ty tại KĐT Cầu Giấy;… là một số tin tức nổi bật tuần qua.
KCN Tân Trào tọa lạc tại xã Kiến Hưng và Nghi Dương, huyện Kiến Thụy (trước đây là xã Tân Trào và Kiến Quốc), thuộc khu kinh tế ven biển phía Nam TP Hải Phòng.
Chuyên gia Pinetree cho rằng dấu hiệu điều chỉnh ngắn hạn đang dần hiện rõ khi áp lực chốt lời gia tăng, đặc biệt trong bối cảnh tuần tới sẽ là cao điểm công bố BCTC quý 2 – thời điểm thường xuyên xảy ra “sell the news”.
Người tiêu dùng ở quốc gia tỷ dân đã nhanh chóng "quay lưng" với thương hiệu mang tính biểu tượng ở Mỹ, khiến doanh số giảm mạnh, nợ tăng vọt và phá sản.
Năm 2002, một vụ tai nạn hàng không thảm khốc đã xảy ra tại tỉnh Liêu Ninh (Trung Quốc), khiến toàn bộ 112 người thiệt mạng. Tuy nhiên, điều khiến dư luận rúng động lại là nguyên nhân thực sự phía sau: một hành khách đã cố tình phóng hỏa máy bay để nhận tiền bảo hiểm.
Ngày 19/7/2025, Công ty Cổ phần BCG Energy (UPCoM: BGE) đã công bố báo cáo tài chính kiểm toán năm 2024. Công ty cũng cho biết thời gian dự kiến tổ chức ĐHĐCĐ thường niên vào ngày 14/8 tới.
Ngày 19/08/2025, Hoà Phát sẽ khởi công nhà máy nhằm cung cấp sản phẩm cho các dự án như đường sắt tốc độ cao Bắc – Nam, dự án đường sắt Hải Phòng – Hà Nội – Lào Cai, và nhiều dự án đường sắt đô thị tại Hà Nội và TP. Hồ Chí Minh.
Trong vòng hơn 6 tháng, vốn hóa của hệ sinh thái Vingroup đã tăng trưởng 186% so với đầu năm, đưa tổng vốn hóa lên đến 1,11 triệu tỷ đồng, chiếm hơn một nửa tổng giá trị của cả 8 họ và tương đương 13,5% toàn thị trường.
